Siehe auch Teilprojekte (tägliches Arbeiten mit...)
Übernahme von Plan- und Vorgabezeiten
Für die verknüpften Vorgänge werden beim Ersttimport die Plan- und Vorgabezeiten des Hauptprojektes in das Teilprojekt übernommen. Damit werden dynamisch aus der Kalkulation ermittelte Zeiten auch in das Teilprojekt übernommen.
Stammdatenergänzungen
1. Master-Bauzeitenpläne
Master-Bauzeitenplänen werden über eine Projektebene unterschieden:
•Hauptprojekt
•Teilprojekt

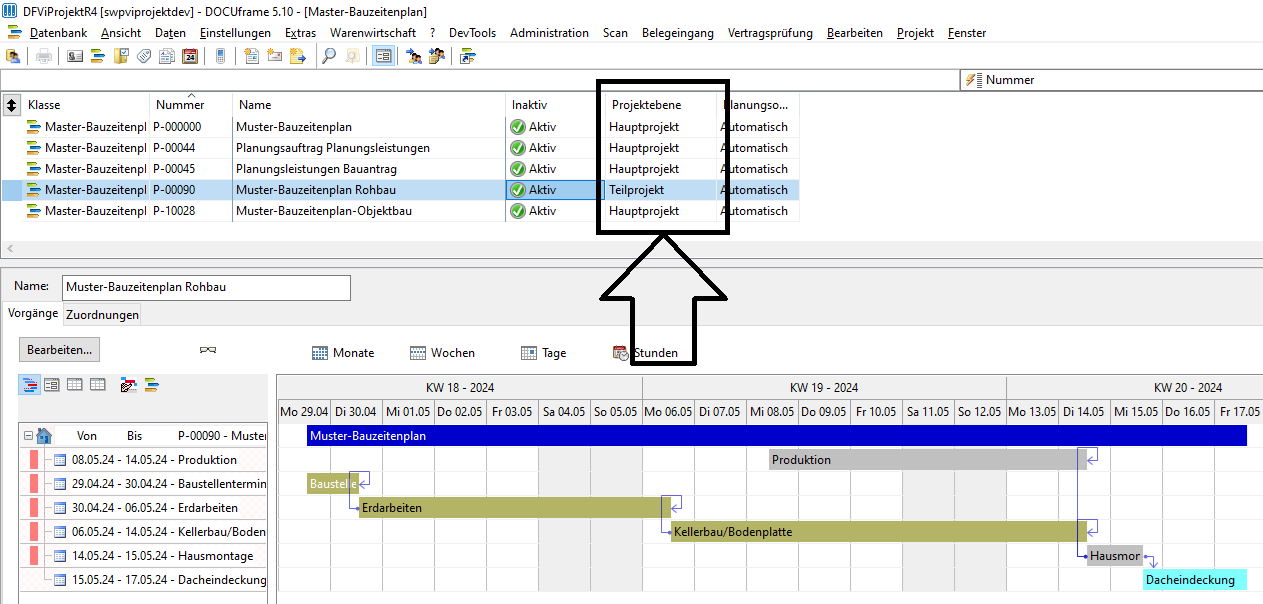

Bereits bestehende Master-Bauzeitenpläne werden zunächst als Projektebene = Hauptprojekt geführt (Default-Einstellung).
Die Funktion zur Bearbeitung der Master-Bauzeitenpläne findet sich unter:
Projekte > Master-Bauzeitenplan
Es können für das Anlegen von Teilprojekte nur Bauzeitenpläne verwendet werden, die auf Projektebene als Teilprojekt-Bauzeitenpläne eingestellt sind.
2. Projektarten
Die Projektarten wurden um Steuerungsinformationen für die Teilprojekte ergänzt.
Die Funktion findet sich unter:
Daten > Stammdaten > Projektdaten > Projektarten

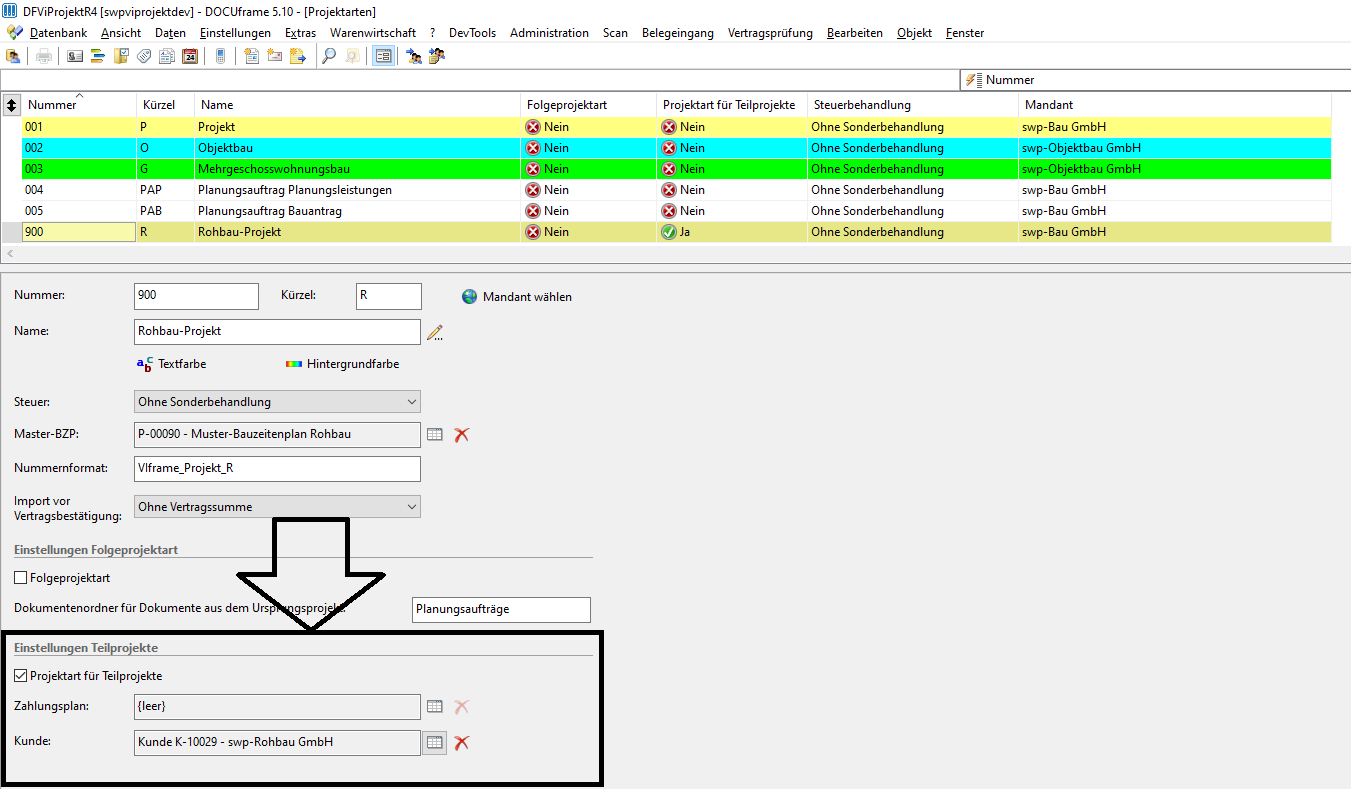

Folgende Daten sind in der Projektart speziell für Teilprojekte hinterlegbar:
Kennzeichen Projektart für Teilprojekte |
nur solchermaßen gekennzeichnete Projektarten sind verwendbar, um Teilprojekte zu erstellen |
Zahlungsplan |
hier kann ein Zahlungsplan angegeben werden, der schon beim Anlegen der Teilprojekte verwendet wird |
Kunde |
hier kann eine Kundenadresse angegeben werden, die schon beim Anlegen der Teilprojekte als Kundenadresse des Projektes verwendet wird |
3. Teilprojektzuordnungen
Um die Vorgänge im Haupt- und Teilprojekt verbinden zu können, müssen Teilprojektzuordnungen definiert werden.
Diese Teilprojektzuordnungen werden dann in die jeweiligen zu verbindenden Vorgänge im Haupt- und Teilprojekt gleichermaßen eingestellt.
Die Funktion findet sich unter:
Daten > Stammdaten > Projektdaten > Teilprojektzuordnungen

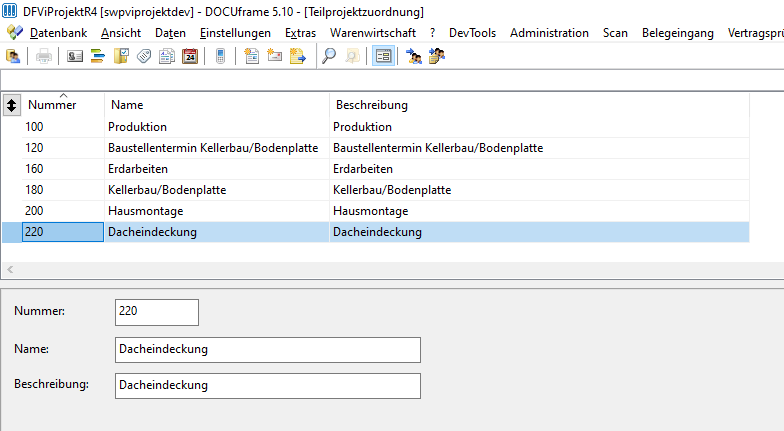

Für jeden zu verbindenden Vorgang ist eine solche Teilprojektzuordnung zu erstellen.
In den zu verbindenden Vorgängen von Haupt- und Teilprojekt ist dann eine Zuordnung einer Teilprojektzuordnung erforderlich.

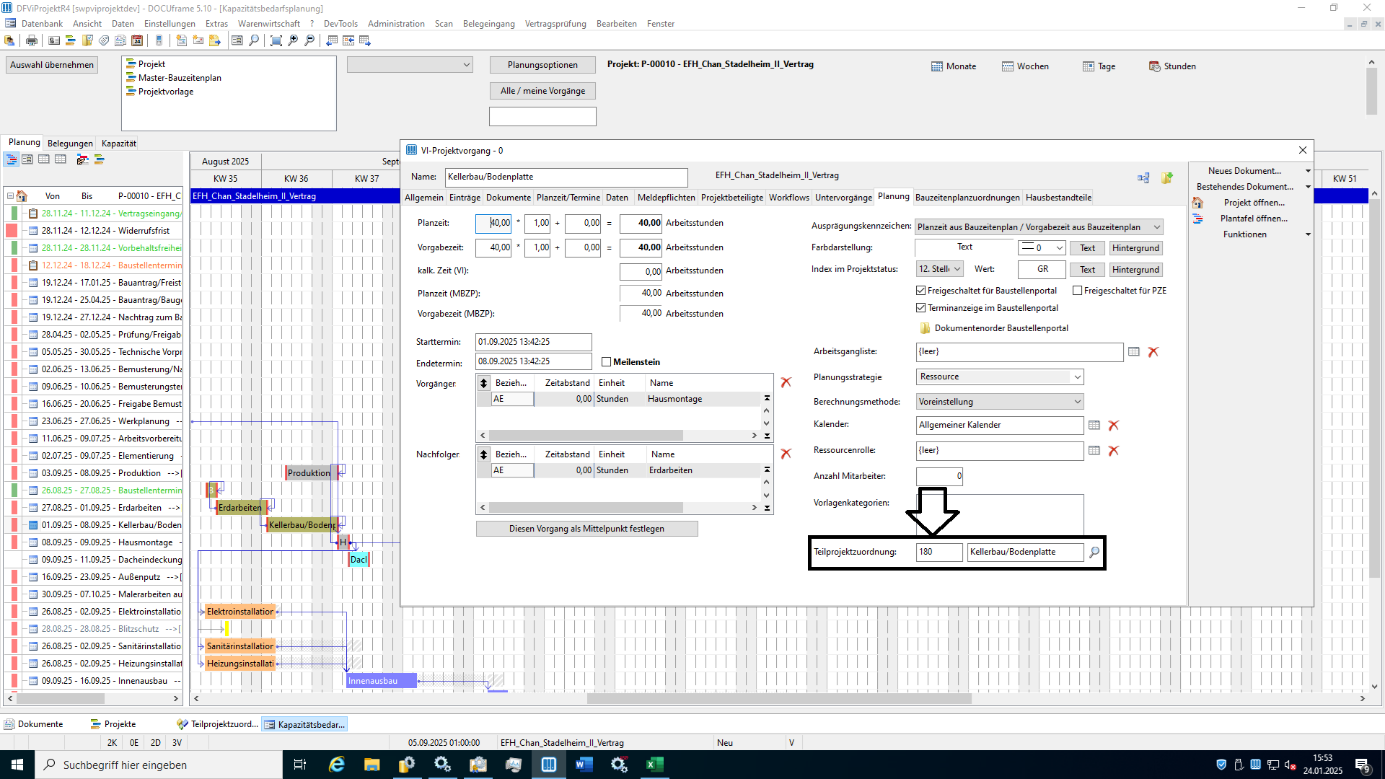

Die Pflege erfolgt in der Plantafel im jeweiligen Vorgang:

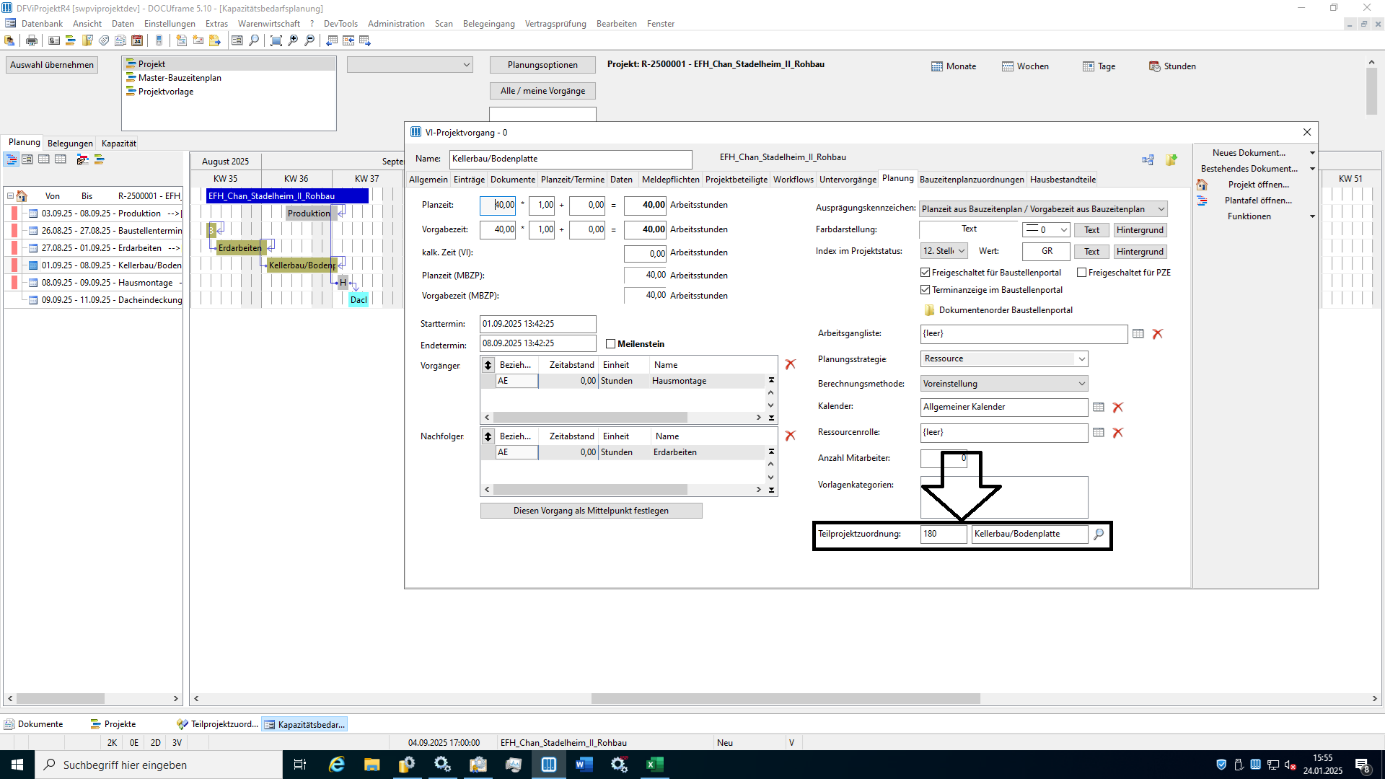

Hauptprojekt:
Teilprojekt:
