Zur Administration siehe auch Teilprojekte (Stammdaten)
1. Teilprojekte - Struktur
Teilprojekte sind Projekte, die mit einem Hauptprojekt verknüpft sind und die gewisse „Verbindungen“ zueinander haben.
Beispiele:
•Schlüsselfertig-Bau und der Rohbau wird von einem eigenen Unternehmen mit eigenem Bauzeitenplan abgewickelt
oSchlüsselfertig-Bau ist das Hauptprojekt
oRohbau ist das Teilprojekt
•Mehrfamilienhaus mit mehreren Wohnungsprojekten
oMehrfamilienhaus ist Hauptprojekt
oWohnungen sind die Teilprojekte
•Großprojekte mit mehreren Bauprojekten
oGroßprojekt ist das Hauptprojekt
oDie Einzelprojekte („Gebäude“) sind die Teilprojekte
Diese Struktur beschränkt sich auf zwei Ebenen: EIN Hauptprojekt kann MEHRERE Teilprojekte haben.
2. Teilprojekte – Anzeige im Hauptprojekt
Zur Anzeige der Teilprojekte wurde ein neues Register Teilprojekte geschaffen.
3. Erstellung von Teilprojekten innerhalb eines Hauptprojektes
Teilprojekte innerhalb eines Hauptprojektes können durch einen Projektimport mit einer der zugelassenen Projektarten erfolgen.
Dabei werden zwei Importfunktionen unterstützt:
-Ohne Daten aus Vi Kalk > Neues Projekt anlegen
-Mit Daten aus Vi Kalk > Neues Projekt aus Vi Kalk importieren
Dieses entspricht den beiden bekannten Import-Funktionen für Projektimporte.
Die Funktion zum Anlegen von Teilprojekten eines Hauptprojektes findet sich auf dem Register Teilprojekte in einem Hauptprojekt und zwar rechts nehen der Liste der Teilprojekte. Mit der +-Funktion kann die Erstellung eines Teil-Projektes gestartet werden.

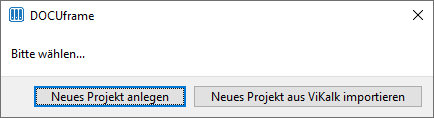

Zunächst wird die gewünschte Importfunktion ausgewählt:

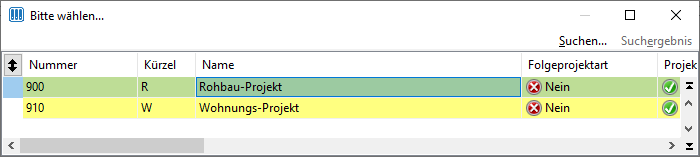

Im nächsten Schritt ist die Projektart zu wählen, wenn es mehr als eine Projektart mit der Einstellung „Teil-Projektart“ gibt. Gibt es nur eine solche Projektart, wird dieser Schritt übersprungen.

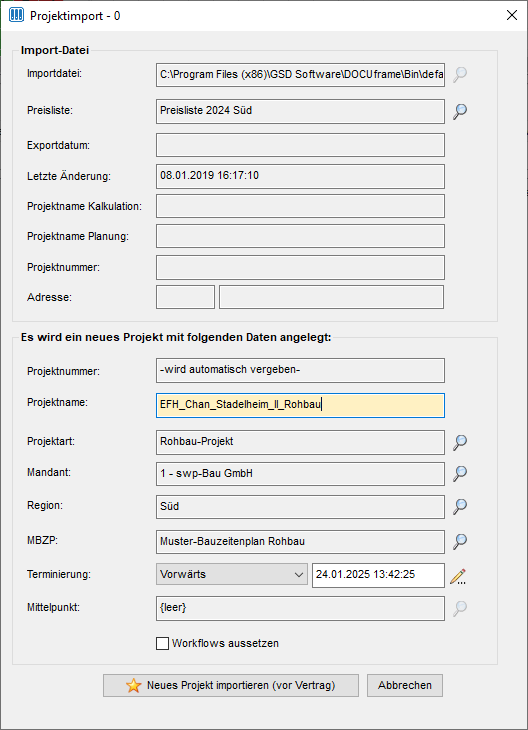

Danach wird der bekannte Import-Dialog vorgeblendet (hier für die Funktion „Neues Projekt anlegen“) angelegt. Er ist soweit möglich vorausgefüllt, wobei diese Vorbelegungen verschiedene Quellen haben können:
•Importdatei: Feste Voreinstellung
•Preisliste: aus dem zugehörigen Hauptprojekt
•Projektart: aus der vorherigen Auswahl
•Mandant: aus der Projektart
•Terminierung: Feste Voreinstellung
Ebenfalls aus der Projektart wird für Erst-Importe die Importeinstellung für den vorvertraglichen Import, also ohne Vertragssummenzeile, bzw. den Import zum Vertragsstand mit Vertragssummenzeile ermittelt. Das würde dann so aussehen (Beispiel):

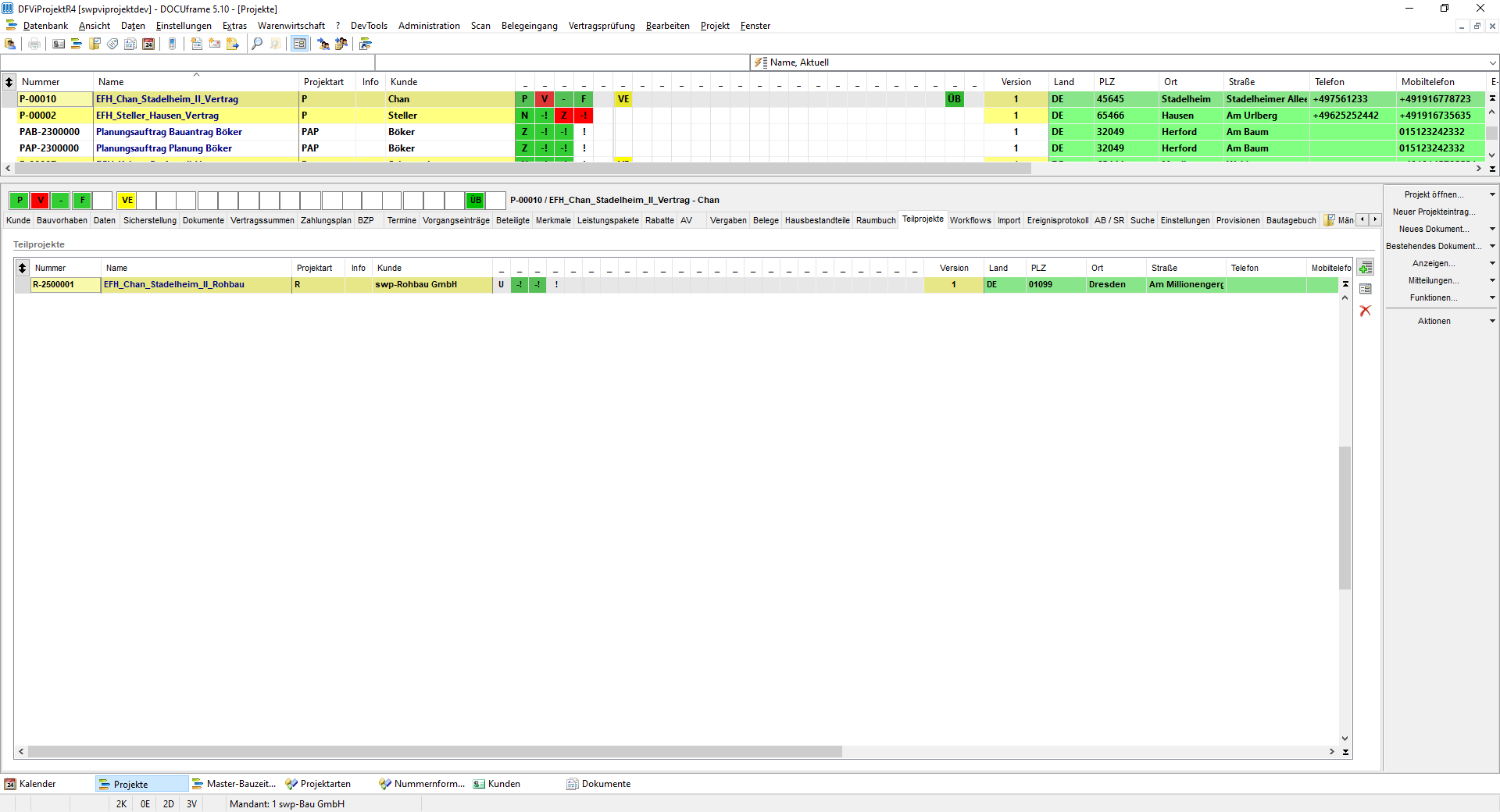

Das Resultat ist eine Teilprojektanzeige im Hauptprojekt:
4. Terminierung
Momentan werden mit der Terminierung eines Teilprojektes die verbundenen Vorgänge des Hauptprojektes so terminiert, wie sie im Teilprojekt gesetzt sind.
Das heißt, dass das Teilprojekt der Master für die verbundenen Termine ist.
Die aus dem Teilprojekt stammenden Termine werden im Hauptprojekt als feste Termine eingetragen (Fester Anfang/Festes Ende).
Dieses sind ganz spezielle Termine, die ohne jede Prüfung exakt auf diesen Termin gesetzt werden.
Die verbundenen Termine gibt es nur für Obervorgänge, Untervorgänge bekommen nach wie vor Ihre Termine aus den Beziehungen zum Obervorgang.
